令和4年6月17日(金)14時~16時20分
場所 : 五十鈴川 大池地区、小松地区
【講義内容】

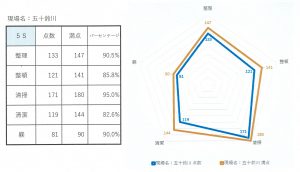

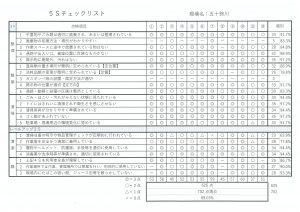

(1)5Sチェック実施 5Sチェック表【若手】
参加者全員による、当現場事務所周辺の5Sチェックを実施しました。

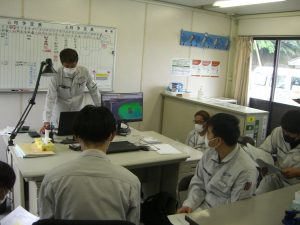

(2)ICT施工の実施方法等について(五十鈴川)
▶ICTの適用技術
・UAV起工測量・3次元設計データ作成・3次元マシンコントロールによるバックホウ施工・空中写真測量を用いた出来形測量
・3次元データの納品・TSを用いた段階確認、施工履歴データによる補完
▶施工フロー▶施工フロー
・施工計画書・準備工(基準点測量、検証点等設置、設計照査)・3次元測量・3次元設計データ作成、チェック・ICT機械による掘削作業
・3次元出来形測量/施工履歴データ収集補完・監督員の確認、立会・3次元データ電子納品
▶施工方法
・使用機械とICT技術・諸着機器・精度確認試験・施工管理計画・出来形合否判定管理図

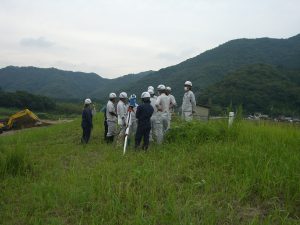

▶UAVによる測量・測定
・飛行許可・評定点、検証点の設置・飛行計画・観測方法・計測点密度とデータ処理・計算方法ICTの適用技術

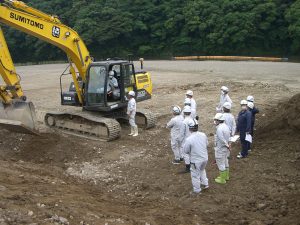

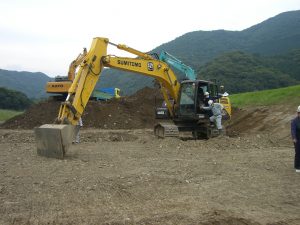

(3)ICT施工実施中の現場確認
・ICT対応のバックホウの操縦席、操作方法、仕上り状況
・ICT施工による出来形の精度をTSで確認
所感
今回は、前回に引き続きICT施工による河道掘削工事について、現場責任者に説明してもらいました。久しぶりに会議室の
机上勉強会ではなく、実際の現場で行ったので、新鮮な気分でした。
ICTに詳しい熟練技術者から、どのようにしてICT技術を身に付けていったのかなどを懇切丁寧に説明してもらいました。
参加者もICT施工に関する理解が深まったようなので、今後積極的な習得に励んでいくことを期待します。
また、これに先立ち、参加者による現場周辺の5S(整理・整頓・清掃・清潔・躾)チェックを行いました。整理整頓が行き
届いた現場事務所周辺でしたので、大いに参考になったようです。本現場事務所を模範に、日頃から整理整頓を徹底して、常に
仕事のしやすい片付いた環境を確保するように努めます。
